Projektfortschritt Neubau "Alte Murger Str 2"
Fr 27. Januar 23 - Tag 250:
Wir feiern mit über 80 Gästen Richtfest
und bedanken uns damit ganz herzlich bei unseren fleißigen Handwerkern!
Hier geht es zum Pressebericht in der Badischen Zeitung
Do 26.Januar 23 - Tag 249:
Heute wird der Estrich im Technikraum eingebracht.
Mi 25. Januar 23 - Tag 248:
Die großen Hebe-Schiebetüren lassen viel Licht in die Räume.
Di 24. Januar 23 - Tag 247:
Die großen Hebe-Schiebetüren werden angeliefert und mit dem Kran auf die Wohnungen verteilt.
Mo 23. Januar 23 - Tag 246:
Heute wurde im Haus A die Dämmung zwischen die Dachsparren eingefügt.
Sa 21. Januar 23 - Tag 245:
Auch heute waren die Handwerker fleißig: In Wohnung 8 wurden die Trockenbauwände vom Schlafzimmer, Bad und Abstellraum eingebaut.
Fr 20. Januar 23 - Tag 244:

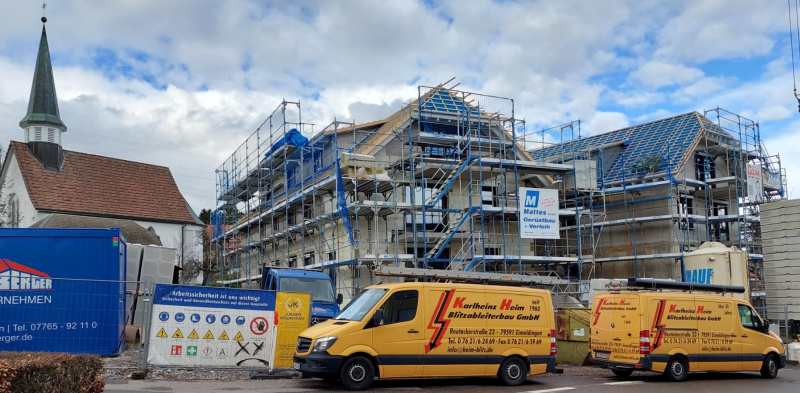

Das Dach auf Haus B wird aufgerichtet !
Do 19. Januar 23 - Tag 243:
Spülkästen für die WCs werden in den Trockenbauwänden montiert.
Mi 18. Januar 23 - Tag 242:

Die Verteilerkästen für die Fußbodenheizung werden montiert.
Di 17. Januar 23 - Tag 241:
Auch im Haus B werden die Fenster eingebaut.
Mo 16. Januar 23 - Tag 240:
Letzte Arbeiten am Rohbau: Im Untergeschoss wird eine Wand für den Müllraum gemauert.
Sa 14. Januar 23 - Tag 239:
Heute wurden die Fensterbänke außen und die Rolladenkästen montiert.
Fr 13. Januar 23 - Tag 238:
Die Rohinstallation von Wasser, Abwasser und Strom in der Tiefgarage schreitet voran.
Do 12. Januar 23 - Tag 237:
Der Gipser baut die Trockenbauwände in Wohnung 3 ein.
Mi 11. Januar 23 - Tag 236:
Das Material für den Innenausbau wird mit dem Kran gleich ins Obergeschoss angeliefert.
Di 10. Januar 23 - Tag 235:
Die Firstpfette für das zweite Dach (Haus B) wird aufgesetzt.
Mo 9. Januar 23 - Tag 234:

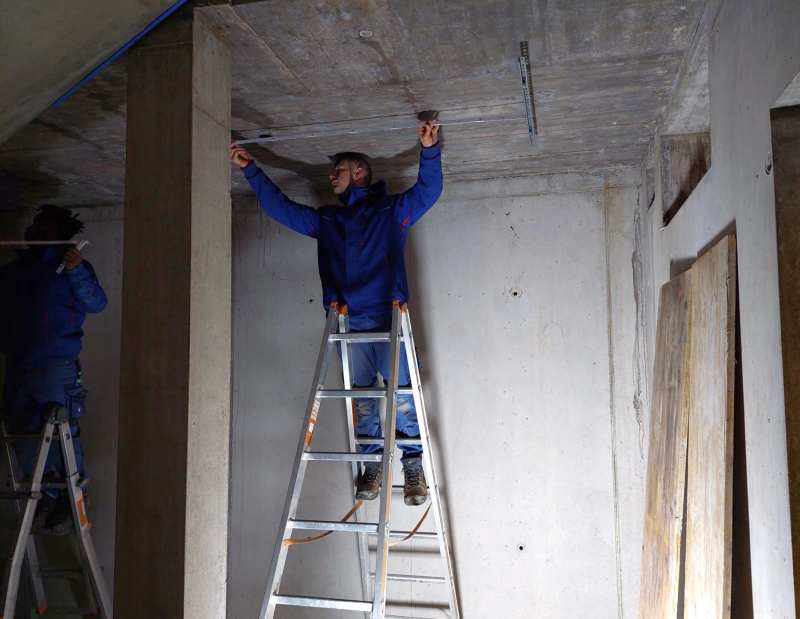

Das neue Jahr beginnt mit der Rohinstallation von Sanitär und Elektro.

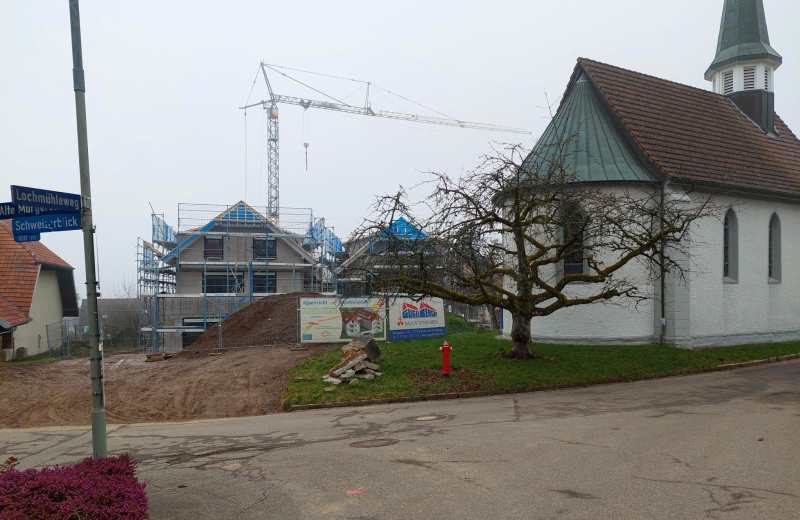

Und hier sehen Sie, was im ersten Baujahr in der "Alten Murger Str 2" passiert ist.
